令和6年5月上旬に、山梨県南アルプス市の計画地に「金属加工工場」の新築工事の設計相談がありました。
それから1年6か月。
基本計画、実施設計、関係法における8種類の申請手続き、工事見積、契約と進みながら、令和7年11月10日(月)「大安」の良き日に、建築現場の敷地では「地鎮祭」が行われました10日後の令和7年11月26日(水) 建築現場では根切工事のスタートです。
それから2.5ヶ月の令和8年2月の上旬。

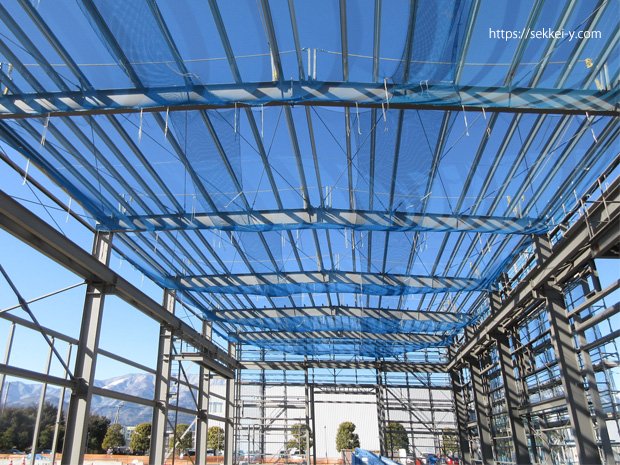

建築現場では、第1工区の鉄骨建て方が完了しています。

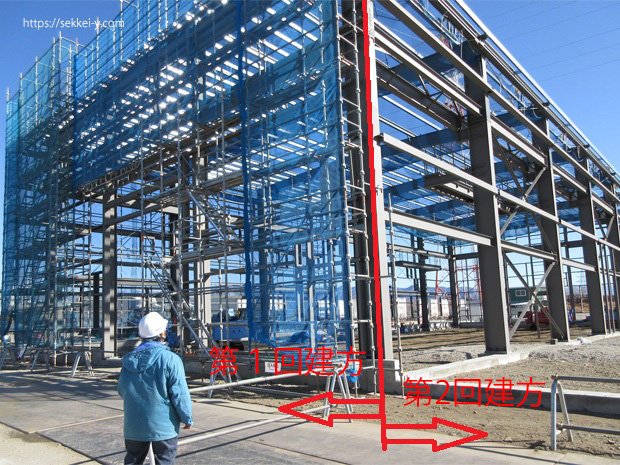

大規模な金属加工工場の建築現場は、2回分けて鉄骨の建て方を行われています。
第1回目の建て方完了時に、確認検査機関による建築基準法第7条の3第1項の規定に基づく「中間検査」です。
この中間検査にも、多くの規則・手順・進め方があります。

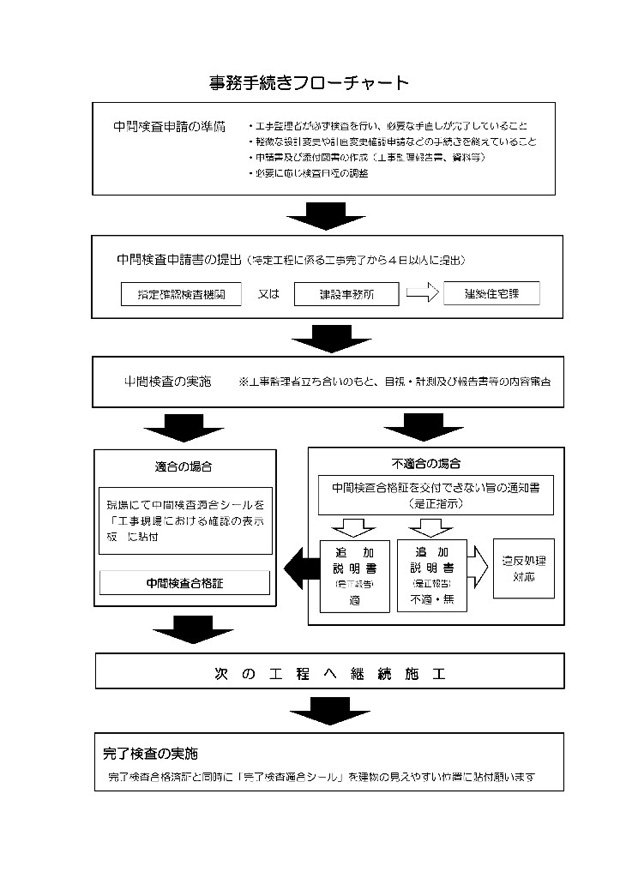

全体の進め方は、下記のチャートをご確認ください。

中間検査を受けるためにも、多くの対応を行いながら、現場検査日を迎えます。

確認検査機関の検査員による現場確認。
工事関係書類や認定書・工事写真は、事前に申請を行っており、短時間で中間検査が完了しています。
検査結果は「合格」。
後日「中間検査合格証」が交付され、次の工程へ進むことが出来ます。
